安全結構十大守則
STRUCTURAL SAFETY
1

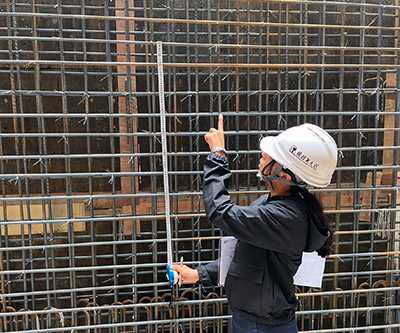

結構高規格設計
豐穀大樓防震係數皆大於921地震震度0.2787G,鋼筋柱箍筋皆依結構圖施作,並經建築師監造、結構技師、建設公司派員實地檢核把關。
2

鋼筋材料嚴格品管

鋼筋材料會經過兩道檢驗。
1.下訂時,先至工廠進行廠驗取樣鋼筋材料送驗至TAF認證實驗室試驗,確認加工流程及材料品質符合施工規範。
2.每批鋼筋材料進入工地現場後,再次取樣試體至TAF認證實驗室試驗,確保進場的鋼筋材料符合施工規範方得使用。

3

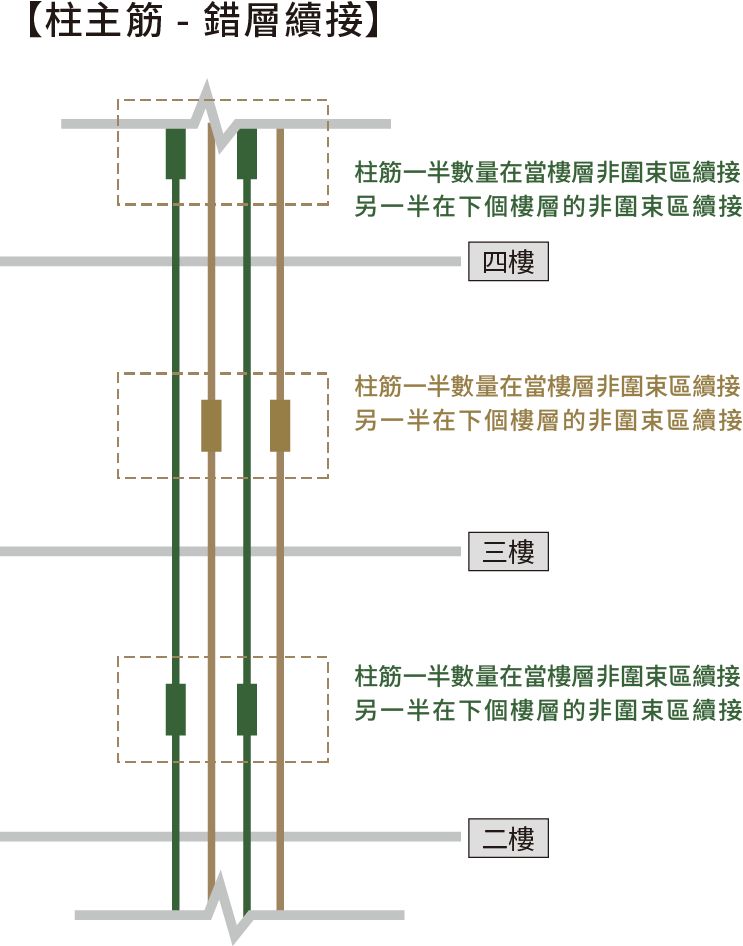

柱筋錯層續接
柱筋採用最高等級SA級鋼筋續接器,並於2F以上樓層採用錯層續接。單柱內有1/2的鋼筋在當樓層接續、另1/2在上下層接續,將接續點錯開分層; 避免弱點集中一處造成柱體傾倒,具有分散風險之意。
4

續接器扭力測試
柱筋鎖接完成後,100%全部續接器加做扭力檢測,確保柱筋續接器鎖接完善牢固。

5
柱箍筋交錯綁紮
圍束箍筋的135°彎鉤依序配置於柱體四個角落,即同一個柱角的135°彎鉤會以每四個圍束箍筋出現一次;柱繫筋90°、180°彎鉤配置繫筋配筋採用一正一反的交錯配置,以確保柱筋結構安全。

6

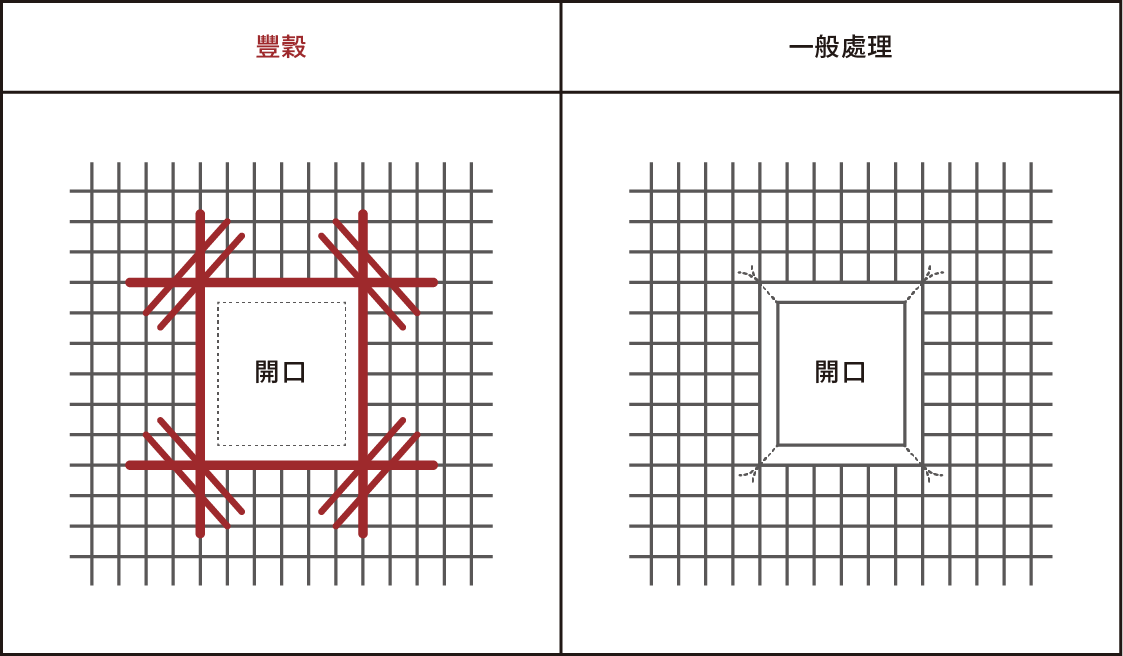

間隔器開口補強
牆面鋼筋綁紮採用專用鋼筋間隔器固定,以維持保護層厚度,避免日後影響受力及鋼筋生鏽情形;開口井字型採用大一號鋼筋補強防止45度裂縫。

7

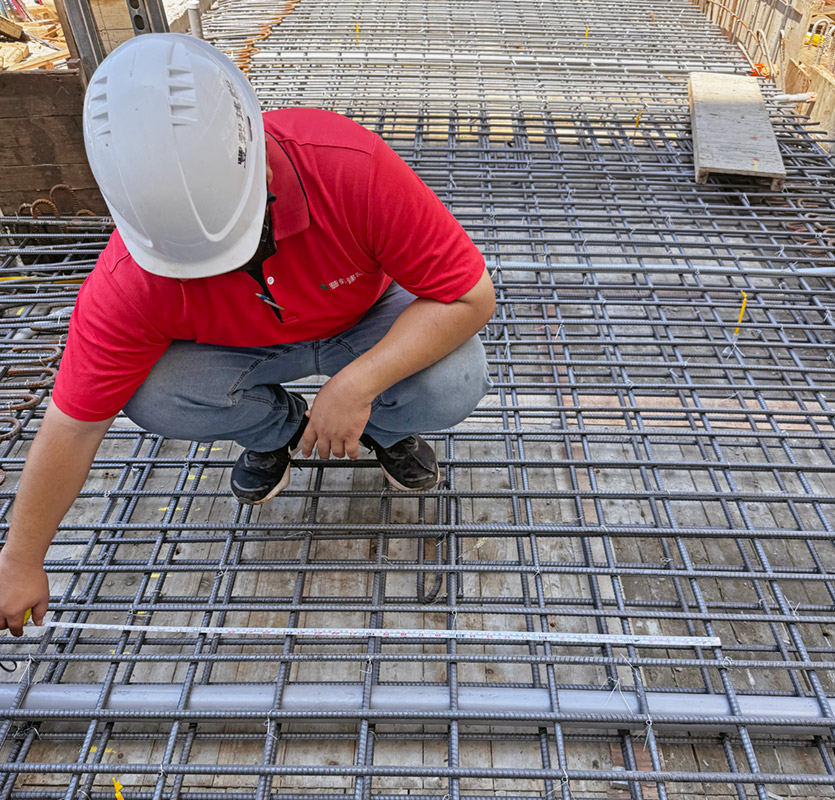

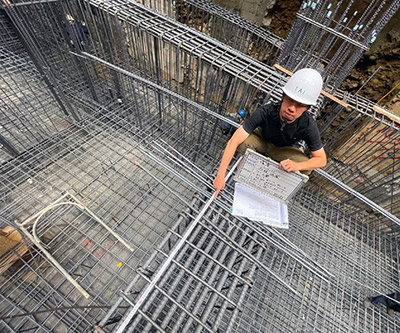

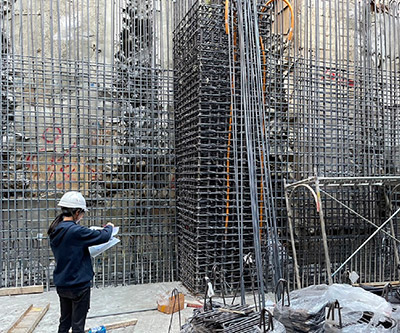

三方單位查驗把關
鋼筋綁紮完成後,依不同的檢驗停留點進行查驗,並進行(1)工地主任自主檢查(2)建築師監造(3)結構技師監造查驗,針對施工品質進行三道把關。
8

灌漿前清潔
灌漿前清除雜物並將模板粉塵清淨,確保混凝土結合無雜質;壓送車漏漿槽下鋪設帆布,避免廢水流入版面,同時潤滑壓送管之砂漿,通管後打回車後載離,不打入結構體以保純度。

9

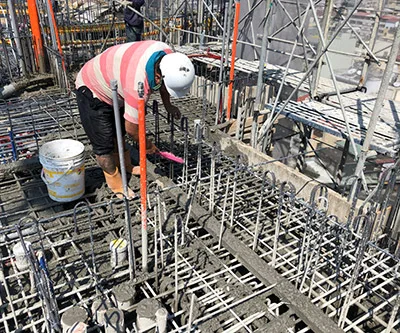

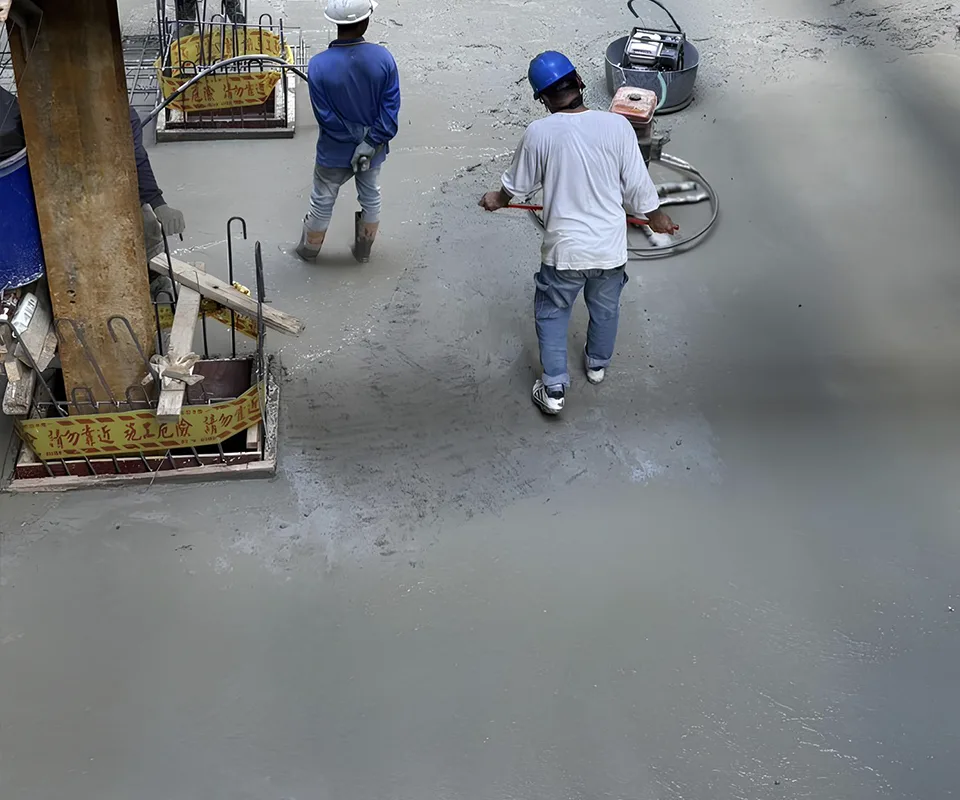

混凝土澆置
灌漿時受汙之鋼筋立即清潔,避免後續影響握裹力,並以震動機均勻搗實確保混凝土填滿模板空間,避免形成結構孔隙影響抗壓強度;混凝土澆置前於二次RC接頭潑灑水泥漿,以利新舊混凝土結合。
10

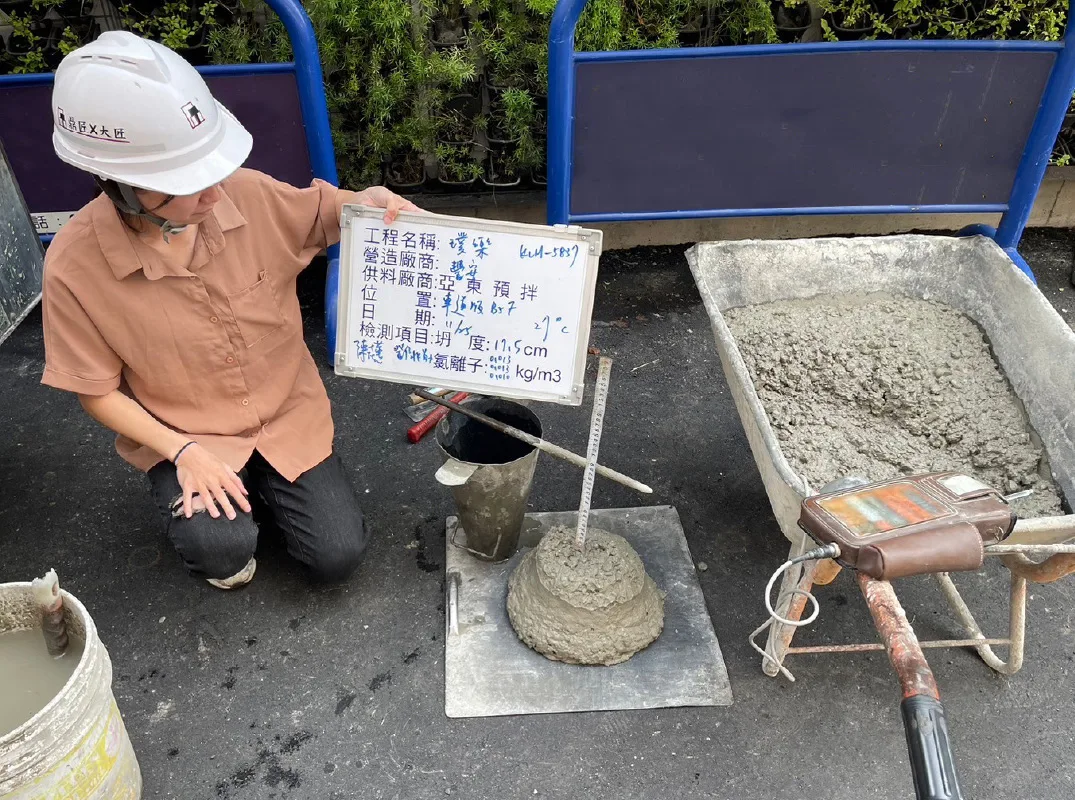

混凝土取樣養護
混凝土到場後立即取樣,確保其坍度及氯離子符合施工規範,並取樣做成混凝土試體。澆置完成後,進行機鏝整體粉光控制完成面平整度及避免裂縫發生;隔天則進行養護確保其混凝土強度發展並避免裂縫產生。
